15.12.2025-19.12.2025
W dniu 19.12.2025r. Obwodnica Koźmina Wielkopolskiego została otwarta i udostępniona do ruchu.
W dniu 19.12.2025r. Obwodnica Koźmina Wielkopolskiego została otwarta i udostępniona do ruchu.
Całość Robót została zakończona w Czasie na Ukończenie do 01.12.2025r. Zakończono montaż oznakowania pionowego oraz wykonano oznakowanie poziome na podstawie zatwierdzonego projektu Stałej Organizacji Ruchu. W miesiącu listopadzie oraz 1 połowie grudnia 2025r. trwały przeglądy i odbiory końcowe. Wykonawca uzyskał i przekazał Zamawiającemu wszystkie wymagane decyzje pozwolenia na użytkowanie niezbędne do oddania Obwodnicy do ruchu.
W miesiącu LISTOPAD Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 24.11.2025-28.11.2025 realizował prace z zakresu:
Wykonawca w okresie 17.11.2025-21.11.2025 realizował prace z zakresu:
Wykonawca w okresie 10.11.2025-14.11.2025 realizował prace z zakresu:
Wykonawca w okresie 03.11.2025-07.11.2025 realizował prace z zakresu:
W miesiącu PAŹDZIERNIK Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 27.10.2025-31.10.2025 realizował prace z zakresu:
Wykonawca w okresie 20.10.2025-24.10.2025 realizował prace z zakresu:
Wykonawca w okresie 13.10.2025-17.10.2025 realizował prace z zakresu:
Wykonawca w okresie 06.10.2025-10.10.2025 realizował prace z zakresu:
W miesiącu WRZESIEŃ Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 29.09.2025-03.10.2025 realizował prace z zakresu:
Wykonawca w okresie 22.09.2025-26.09.2025 realizował prace z zakresu:
W dniu 29.09.2025r. Wykonawca wprowadził przesuniętą z dnia 19.09.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.578.2024.6.gs z dnia 12.09.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia starodroża do obwodnicy (rondo) od strony Krotoszyna (ruch wahadłowy). Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna i na obwodnicy odpowiednie znaki.







Wykonawca w okresie 15.09.2025-19.09.2025 realizował prace z zakresu:
W dniu 29.09.2025r. Wykonawca planuje wprowadzić przesuniętą z dnia 19.09.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.578.2024.6.gs z dnia 12.09.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia starodroża do obwodnicy (rondo) od strony Krotoszyna (ruch wahadłowy). Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna i na obwodnicy odpowiednie znaki.







Wykonawca w okresie 08.09.2025-12.09.2025 realizował prace z zakresu:
W dniu 19.09.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.578.2024.6.gs z dnia 12.09.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia starodroża do obwodnicy (rondo) od strony Krotoszyna (ruch wahadłowy). Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna i na obwodnicy odpowiednie znaki.







Wykonawca w okresie 01.09.2025-05.09.2025 realizował prace z zakresu:
W miesiącu SIERPIEŃ Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 25.08.2025-29.08.2025 realizował prace z zakresu:
Wykonawca w okresie 18.08.2025-22.08.2025 realizował prace z zakresu:
W dniu 21.08.2025r. Wykonawca wprowadził Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.578.2024.4.gs z dnia 14.08.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na wschodniej części włączenia starodroża do obwodnicy (rondo) od strony Krotoszyna (ruch wahadłowy). Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna odpowiednie znaki.








Wykonawca w okresie 11.08.2025-15.08.2025 realizował prace z zakresu:
W dniu 21.08.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.578.2024.4.gs z dnia 14.08.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na wschodniej części włączenia starodroża do obwodnicy (rondo) od strony Krotoszyna (ruch wahadłowy). Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna odpowiednie znaki.








Wykonawca w okresie 04.08.2025-08.08.2025 realizował prace z zakresu:
W miesiącu LIPIEC Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 28.07.2025-01.08.2025 realizował prace z zakresu:
W dniu 31.07.2025r. Wykonawca wprowadził przesuniętą z dnia 15.07.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.338.2024.7.gs z dnia 30.06.2025.
Miejsce: Nowa Obra.
Zmiana organizacji dotyczy prac na zachodniej części włączenia do obwodnicy od strony Jarocina (ruch wahadłowy). W związku z tym że przystanek autobusowy znajduje się na trasie wahadła zostanie on przesunięty wcześniej zgodnie z planem sytuacyjnym. Do wygrodzenia robót zostaną zastosowane od strony Jarocina odpowiednie znaki.





Wykonawca w okresie 21.07.2025-25.07.2025 realizował prace z zakresu:
Wykonawca w okresie 14.07.2025-18.07.2025 realizował prace z zakresu:
W dniu 22.07.2025r. Wykonawca wprowadził przesuniętą z dnia 15.07.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.577.2024.4.gs z dnia 07.07.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia do obwodnicy od strony Krotoszyna (ruch wahadłowy) oraz na przebudowie drogi krajowej i gminnej. Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna odpowiednie znaki.








Wykonawca w okresie 07.07.2025-11.07.2025 realizował prace z zakresu:
W dniu 22.07.2025r. Wykonawca planuje wprowadzić przesuniętą z dnia 15.07.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.577.2024.4.gs z dnia 07.07.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia do obwodnicy od strony Krotoszyna (ruch wahadłowy) oraz na przebudowie drogi krajowej i gminnej. Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna odpowiednie znaki








W dniu 31.07.2025r. Wykonawca planuje wprowadzić przesuniętą z dnia 15.07.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.338.2024.7.gs z dnia 30.06.2025.
Miejsce: Nowa Obra.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia do obwodnicy od strony Jarocina (ruch wahadłowy). W związku z tym że przystanek autobusowy znajduje się na trasie wahadła zostanie on przesunięty wcześniej zgodnie z planem sytuacyjnym. Do wygrodzenia robót zostaną zastosowane od strony Jarocina odpowiednie znaki.





Wykonawca w okresie 30.06.2025-04.07.2025 realizował prace z zakresu:
W dniu 15.07.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.577.2024.4.gs z dnia 07.07.2025.
Miejsce: Lipowiec.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia do obwodnicy od strony Krotoszyna (ruch wahadłowy) oraz na przebudowie drogi krajowej i gminnej. Do wygrodzenia robót zostaną zastosowane od strony Krotoszyna odpowiednie znaki.








W dniu 15.07.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.338.2024.7.gs z dnia 30.06.2025.
Miejsce: Nowa Obra.
Zmiana organizacji będzie dotyczyła prac na zachodniej części włączenia do obwodnicy od strony Jarocina (ruch wahadłowy). W związku z tym że przystanek autobusowy znajduje się na trasie wahadła zostanie on przesunięty wcześniej zgodnie z planem sytuacyjnym. Do wygrodzenia robót zostaną zastosowane od strony Jarocina odpowiednie znaki.





W miesiącu CZERWIEC Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 23.06.2025-27.06.2025 realizował prace z zakresu:
Wykonawca w okresie 16.06.2025-20.06.2025 realizował prace z zakresu:
Wykonawca w okresie 09.06.2025-13.06.2025 realizował prace z zakresu:
W miesiącu MAJ Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 02.06.2025-06.06.2025 realizował prace z zakresu:
Wykonawca w okresie 26.05.2025-30.05.2025 realizował prace z zakresu:
Wykonawca w okresie 19.05.2025-23.05.2025 realizował prace z zakresu:
Wykonawca w okresie 12.05.2025-16.05.2025 realizował prace z zakresu:
W miesiącu KWIECIEŃ Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 05.05.2025-09.05.2025 realizował prace z zakresu:
Wykonawca w okresie 28.04.2025-02.05.2025 realizował prace z zakresu:
Wykonawca w okresie 21.04.2025-25.04.2025 realizował prace z zakresu:
Wykonawca w okresie 14.04.2025-18.04.2025 realizował prace z zakresu:

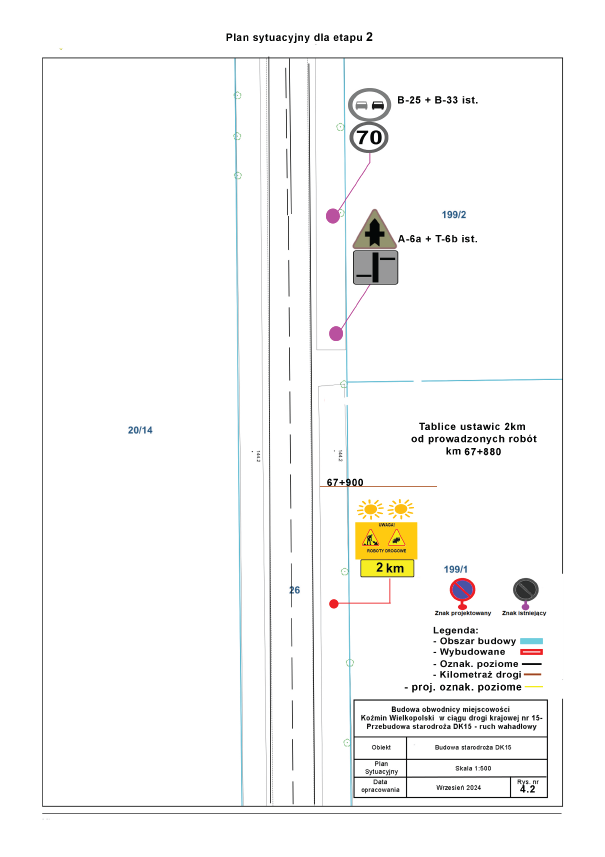

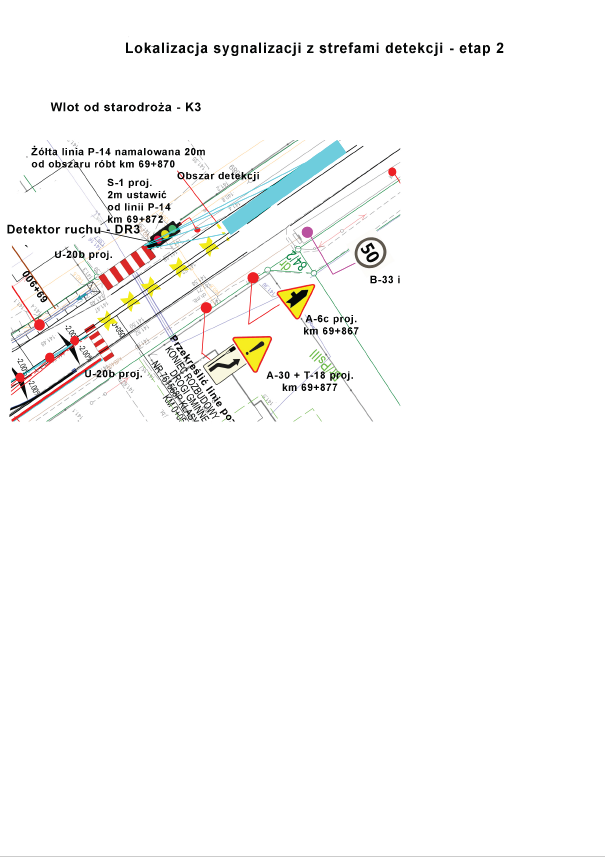

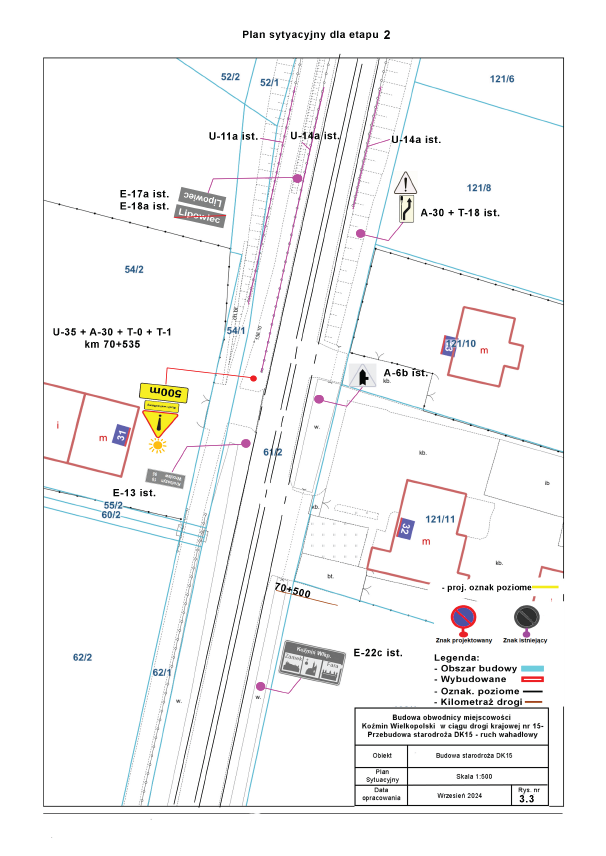

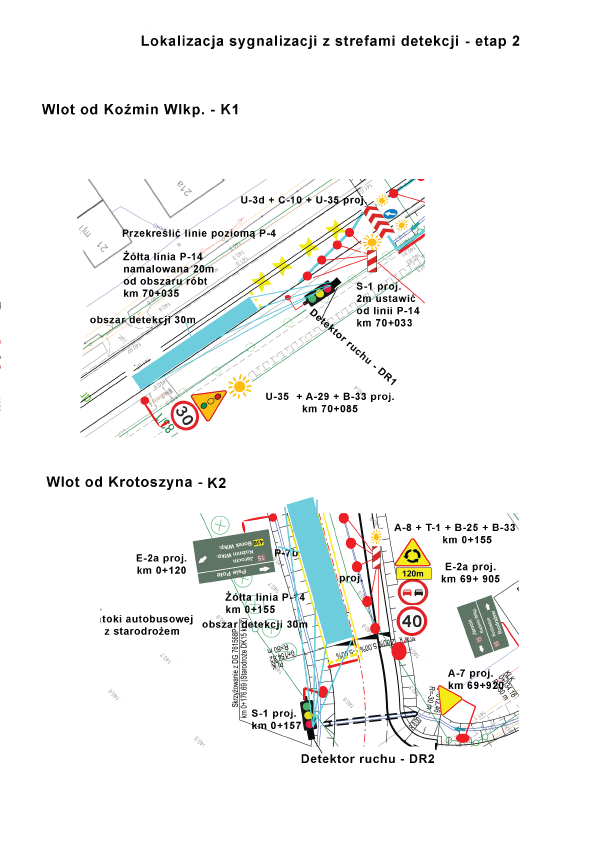

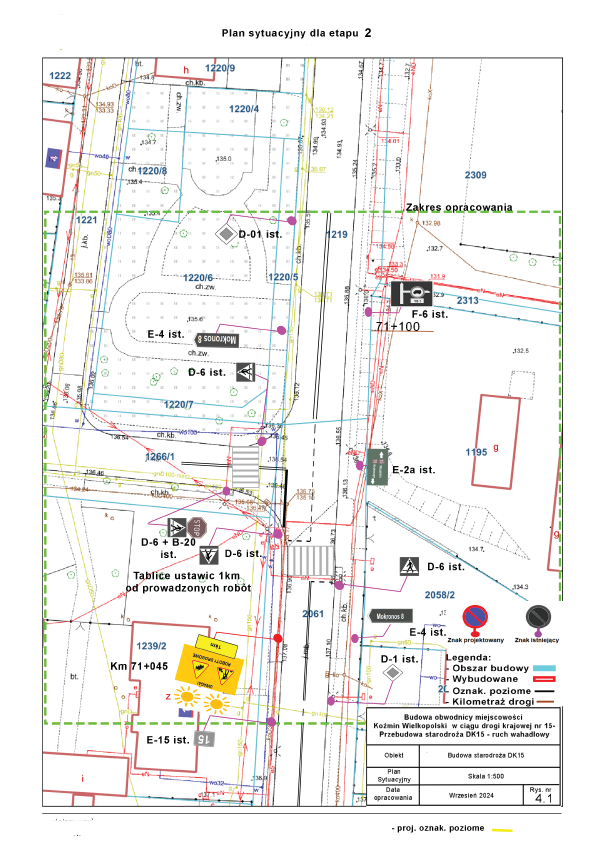

W dniu 23.04.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.603.2024.2.gs z dnia 11.04.2025.
Miejsce: Nowa Obra i Lipowiec.
Zmiana organizacji będzie dotyczyła prac prowadzonych w poboczu nie więcej niż 0,5m od krawędzi jezdni DK15 od strony Jarocina oraz Krotoszyna. Na drodze DK15, drodze powiatowej od strony m. Sapieżyn, drodze gminnej od strony Jarocina oraz na drodze gminnej od strony miejscowości Psie Pole zostaną ustawione odpowiednie znaki.






Wykonawca w okresie 07.04.2025-11.04.2025 realizował prace z zakresu:
W miesiącu MARZEC Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 31.03.2025-04.04.2025 realizował prace z zakresu:
W dniu 03.04.2025r. Wykonawca wprowadził przesuniętą z dnia 06.03.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.95.2024 z dn. 15.05.2024.
Miejsce: Droga powiatowa nr 5147P w m. Nowa Obra-Sapieżyn, Droga powiatowa nr 5146P w m. Sapieżyn-Borzęcice, Droga powiatowa nr 5143P w m. Borzęcice.






W dniu 03.04.2025r. Wykonawca wprowadził Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.338.2024.2.gs z dnia 04.03.2025.
Miejsce: Droga powiatowa nr DP5147P w kierunku Sapieżyna.
Zmiana organizacji dotyczy prac poza jezdnią DK15 polegających na przebudowie drogi powiatowej DP5147P w kierunku Sapieżyna oraz budowie drogi dojazdowej dla posesji znajdujących się przy skrzyżowaniu z drogą powiatową. Został zachowany wjazd do posesji.

Wykonawca w okresie 24.03.2025-28.03.2025 realizował prace z zakresu:
W dniu 03.04.2025r. Wykonawca planuje wprowadzić przesuniętą z dnia 06.03.2025r. Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.95.2024 z dn. 15.05.2024.
Miejsce: Droga powiatowa nr 5147P w m. Nowa Obra-Sapieżyn, Droga powiatowa nr 5146P w m. Sapieżyn-Borzęcice, Droga powiatowa nr 5143P w m. Borzęcice.






W dniu 03.04.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr OPO.Z-2.4081.338.2024.2.gs z dnia 04.03.2025.
Miejsce: Droga powiatowa nr DP5147P w kierunku Sapieżyna.
Zmiana organizacji będzie dotyczyła prac poza jezdnią DK15 polegających na przebudowie drogi powiatowej DP5147P w kierunku Sapieżyna oraz budowie drogi dojazdowej dla posesji znajdujących się przy skrzyżowaniu z drogą powiatową. Zostanie zachowany wjazd do posesji.

Wykonawca w okresie 17.03.2025-21.03.2025 realizował prace z zakresu:
Wykonawca w okresie 10.03.2025-14.03.2025 realizował prace z zakresu:
W miesiącu LUTY Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 03.03.2025-07.03.2025 realizował prace z zakresu:
W dniu 06.03.2025r. Wykonawca wprowadził Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.135.2024 z dn. 04.07.2024.
Miejsce: Droga gminna nr 761589P, Droga powiatowa nr 5152P w m. Lipowiec.





Wykonawca w okresie 24.02.2025-28.02.2025 realizował prace z zakresu:
W dniu 06.03.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.135.2024 z dn. 04.07.2024.
Miejsce: Droga gminna nr 761589P, Droga powiatowa nr 5152P w m. Lipowiec.
Zmiana organizacji będzie dotyczyła zamknięcia drogi i wprowadzenia objazdu w związku z budową obwodnicy.





W dniu 06.03.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.95.2024 z dn. 15.05.2024.
Miejsce: Droga powiatowa nr 5147P w m. Nowa Obra-Sapieżyn, Droga powiatowa nr 5146P w m. Sapieżyn-Borzęcice, Droga powiatowa nr 5143P w m. Borzęcice.
Zmiana organizacji będzie dotyczyła zamknięcia odcinka drogi oraz wyznaczenia objazdu
Wykonawca w okresie 17.02.2025-21.02.2025 realizował prace z zakresu:
Wykonawca w okresie 10.02.2025-14.02.2025 realizował prace z zakresu:
Wykonawca w okresie 03.02.2025-07.02.2025 realizował prace z zakresu:
W miesiącu STYCZEŃ Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 27.01.2025-31.01.2025 realizował prace z zakresu:





W dniu 30.01.2025r. Wykonawca wprowadził Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.109.204 z dn. 07.06.2024, oraz KmD.7120.110.2024 z dn. 07.06.2024.










Wykonawca w okresie 20.01.2025-24.01.2025 realizował prace z zakresu:
W dniu 30.01.2025r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu zgodnie z zatwierdzeniem nr KmD.7120.111.204 z dn. 10.06.2024. (ul. Wierzbowa)















Wykonawca w okresie 13.01.2025-17.01.2025 realizował prace z zakresu:
W miesiącu GRUDNIU Wykonawca wykonywał prace z zakresu:
Trasa zasadnicza:
Bariery ochronne:
Drogi poprzeczne:
Obiekty poprzeczne (WD-1) w km 1+729,99 droga Mogiłka-Koźmin Wlkp.
Obiekty w ciągu Inwestycji (MD-2 + PZDsz) w km 2+873,47 nad rz. Orla
Obiekty poprzeczne (WD-3) w km 3+596,79 droga Grębów-Koźmin Wlkp.
Przepust P-1A km 0+194.20 – I Etap (18 mb)
Przepust P-1A km 0+194.20 – II Etap
Przepust P-1B km 0+070.30 DP 5147P (0+227.20 DK 15)
Przepust P-1C km 0+177.08 DG 761583P (0+196.00 DK 15) – Roboty możliwe do wykonania po przełożeniu ruchu z istniejącej drogi DK15 na budowaną obwodnicę. Ruch będzie poprowadzony przez przepust P-1A.
Przepust P-1D km 0+017.18 (0+213.06 DK 15)
Przepust P-2 km 1+156.50 DK 15
Przepust P-3 km 1+689.00 DK 15
Przepust P-4A km 3+550.00 DK 15
Przepust P-4B km 0+217.96 JDK-07 (3+545.10 DK 15)
Przepust P-5 w km 3+900.00 DK 15
Przepust P-6A km 4+551.60 DK 15
Przepust P-6B km 0+271.34 JDK-11 (4+551.60 DK 15)
Przepust P-7 km 4+953.50 DK 15
Przebudowy kolizji: *() wartość narastająco
Wykonawca w okresie 07.01.2025-10.01.2025 realizował prace z zakresu:
Wykonawca w okresie 30.12.2024-03.01.2025 realizował prace z zakresu:
Wykonawca w okresie 23.12.2024-28.12.2024 realizował prace z zakresu:
Wykonawca w okresie 16.12.2024-21.12.2024 realizował prace z zakresu:
Wykonawca w okresie 09.12.2024-13.12.2024 realizował prace z zakresu:
Wykonawca w okresie 02.12.2024-06.12.2024 realizował prace z zakresu:
W miesiącu LISTOPADZIE Wykonawca wykonywał prace z zakresu:
Roboty drogowe (Trasa zasadnicza):
Roboty drogowe (Drogi poprzeczne):
Roboty mostowe (Obiekt MD2):
Roboty mostowe (Obiekt WD3):
Roboty mostowe (Budowa przepustów):
Przepust P5 km 3+900,00 DK 15
Przepust P4A km 3+550,00 DK 15
Przepust P6A km 4+551,60 DK 15
Przepust P7 km 4+953,50 DK 15
Przepust P1A km 0+194,20 DK 15
Roboty branżowe:
Wykonawca w okresie 25.11.2024-29.11.2024 realizował prace z zakresu:









W dniu 04.12.2024r. Wykonawca wprowadził Czasową Organizację Ruchu na DK15 w km 69+050 – 69+950, oraz 73+900 – 74+750 przed i za miejscowością Koźmin Wlkp.

W dniu 14.12.2024r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu ruchu na drodze gminnej nr DG764589P zgodnej z zatwierdzeniem nr KmD.7120.135.2024 z dn. 04.07.2024.






W dniu 09.12.2024r. Wykonawca planuje wprowadzić Czasową Organizację Ruchu ruchu na drodze gminnej nr DG761654P (ul. Wierzbowa) zgodnej z zatwierdzeniem nr KmD.7120.111.2024 z dn. 10.06.2024.



Wykonawca w okresie 18.11.2024-22.11.2024 realizował prace z zakresu:
Wykonawca w okresie 11.11.2024-15.11.2024 realizował prace z zakresu:
Wykonawca w okresie 04.11.2024-08.11.2024 realizował prace z zakresu:
W miesiącu PAŹDZIERNIKU Wykonawca wykonywał prace z zakresu:
Roboty drogowe (Trasa zasadnicza):
Roboty drogowe (Drogi poprzeczne):
Roboty mostowe (Obiekt MD2):
Roboty mostowe (Obiekt WD3):
Roboty mostowe (Budowa przepustów):
Przepust P5 km 3+900,00 DK 15
Przepust P4A km 3+550,00 DK 15
Przepust P6A km 4+551,60 DK 15
Przepust P7 km 4+953,50 DK 15
Przepust P1A km 0+194,20 DK 15
Roboty branżowe:
Wykonawca w okresie 28.10.2024-01.11.2024 realizował prace z zakresu:
Wykonawca w okresie 21.10.2024-25.10.2024 realizował prace z zakresu:
Wykonawca w okresie 14.10.2024-18.10.2024 realizował prace z zakresu:
Wykonawca w okresie 07.10.2024-11.10.2024 realizował prace z zakresu:
Postęp prac realizowanych w okresie 30.09.2024-04.10.2024
Branża drogowa:
Branża wodociągowa:
Branża kanalizacja deszczowa
Branża mostowa
Branża energetyczna
Branża teletechniczna
W miesiącu WRZEŚNIU Wykonawca wykonywał prace z zakresu:
Roboty drogowe (Trasa zasadnicza):
Roboty drogowe (Drogi poprzeczne):
Roboty mostowe (Obiekt MD2):
Roboty mostowe (Budowa przepustów):
Roboty branżowe:
Postęp prac realizowanych w okresie 23.09.2024-27.09.2024
Postęp prac realizowanych w okresie 16.09.2024-20.09.2024
Postęp prac realizowanych w okresie 09.09.2024-13.09.2024
• stabilizacja podłoża w wybranych lokalizacjach między km 0+300 do 2+800,
• budowa nasypu WD-1,
• budowa drogi JDG06 w km 0+000 do 0+300,
• wycinka drzew,
• wpięcie wodociągu W7 do sieci,
• budowa wodociągu W6,
• budowa wodociągu W9,
• budowa przepustu P4a,
• prace przy usunięciu kolizji 5,6,7,
Postęp prac realizowanych w okresie 02.09.2024-06.09.2024
• Prowadzono prace rozbiórkowe ul. Zielony Rynek,
• Wykonano stabilizację podłoża w wybranych lokalizacjach między km 0+300 do 2+800,
• budowa drogi JDG06 w km 0+000 do 0+300,
• wykonano odcinek próbny podbudowy bitumicznej,
• Wpięto wodociąg W7 do sieci,
• Budowa wodociągu W6, W9,
• Budowa przepustu P4a.
W miesiącu SIERPNIU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 26.08.2024-30.08.2024
– odhumusowanie w km 0+300 do 1+600,
– platforma pod palownice przy obiekcie MD-2,
– prace związane z wpięciem wodociągu W7 do sieci,
– budowa wodociągu W6,
– prace związane z wykonaniem przepustu P4a,
– wykonywanie i pielęgnacja kruszywem podbudowy pomocniczej C5/C6
Postęp prac realizowanych w okresie 19.08.2024-23.08.2024
Ze względu na ulewne deszcze w dniach 19-25.08.2024 r. nie przeprowadzano robót przerobowych. Wykonawca zajmował się wyłącznie usuwaniem skutków powyższych opadów.
Postęp prac realizowanych w okresie 12.08.2024-16.08.2024
Zakres prac zrealizowanych przez Wykonawcę w ubiegłym tygodniu:
– odhumusowanie w km 0+300 do 1+600,
– platforma pod palownice przy obiekcie MD-2,
– prace dotyczące usunięcia kolizji wodociągowej W7 i W8,
– zakończenie prac związanych z wykonaniem przepustu P5,
– kontynuacja prac związanych z wykonaniem przepustu P4a,
– wykonywanie i pielęgnacja kruszywem podbudowy pomocniczej C5/C6 km 4+200 do 5+600.
W dniu 02.09.2024r. Wykonawca wprowadził Czasową Organizację Ruchu związaną z:











Wycinką drzew na drogach powiatowych i gminnych (zatwierdzenie pod nr Kmd.7120.22.2024).
Postęp prac realizowanych w okresie 05.08.2024-09.08.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
– odhumusowanie w km 1+200 do 2+800,
– wymiana gruntów przy obiekcie MD-2,
– prace dotyczące usunięcia kolizji wodociągowej W7 i W8,
– prace związane z wykonaniem przepustu P5, P4a,
– wykonywanie i pielęgnacja kruszywem podbudowy pomocniczej C5/C6.
W miesiącu LIPCU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 29.07.2024-02.08.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 22.07.2024-26.07.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 15.07.2024-19.07.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 08.07.2024-12.07.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 01.07.2024-05.07.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W dniu 10.07.2024r. Wykonawca wprowadził Czasową Organizację Ruchu polegającą na ustawieniu znaków A-30 „inne niebezpieczeństwa” wraz z tabliczką „Wyjazd z budowy” na poniższych drogach:
W miesiącu CZERWCU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 24.06.2024-29.06.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 17.06.2024-22.06.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:

Postęp prac realizowanych w okresie 10.06.2024-15.06.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 03.06.2024-08.06.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu MAJU Wykonawca wykonywał prace z zakresu:
W dniu 17.06.2024 r. Wykonawca wprowadził pierwszą Czasową organizacje ruchu na poniższych drogach gminnych polegających na oznakowaniu wyjazdów z Placu Budowy:
– droga gminna nr 761589P w m. Lipowiec – wyjazd z budowy
– droga gminna nr 7611564P ul. Wierzbowa – wyjazd z budowy.
Tego samego dnia Wykonawca rozpoczął wykonywanie robót.


W dniu 17.06.2024 r. Wykonawca planuje wprowadzić pierwszą Czasową organizacje ruchu na poniższych drogach gminnych polegających na oznakowaniu wyjazdów z Placu Budowy:
– droga gminna nr 761589P w m. Lipowiec – wyjazd z budowy
– droga gminna nr 7611564P ul. Wierzbowa – wyjazd z budowy.


Postęp prac realizowanych w okresie 27.05.2024-31.05.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 20.05.2024-24.05.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 13.05.2024-17.05.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 06.05.2024-10.05.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu KWIETNIU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 29.04.2024-03.05.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 22.04.2024-26.04.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 15.04.2024-19.04.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 08.04.2024-12.04.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 02.04.2024-05.04.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu MARCU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 25.03.2024-29.03.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 18.03.2024-22.03.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 11.03.2024-15.03.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 04.03.2024-08.03.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu LUTYM Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 26.02.2023-01.03.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 19.02.2023-23.02.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 12.02.2023-16.02.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 05.02.2023-09.02.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu STYCZNIU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 29.01.2023-02.02.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 22.01.2023-26.01.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 15.01.2023-19.01.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 08.01.2023-12.01.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 01.01.2023-05.01.2024
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 25.12.2023-29.12.2023
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 18.12.2023-22.12.2023
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu GRUDNIU Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 11.12.2023-15.12.2023
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Postęp prac realizowanych w okresie 04.12.2023-08.12.2023
W danym tygodniu Wykonawca kontynuował prace z zakresu:
W miesiącu LISTOPADZIE Wykonawca wykonywał prace z zakresu:
Postęp prac realizowanych w okresie 27.11.2023-01.12.2023
W danym tygodniu Wykonawca kontynuował prace z zakresu:
Wykonawca w miesiącu październiku 2023r. zajmował się pracami j.n.:
• Pozyskano akceptację Zamawiającego do Dokumentacji Geologiczno – Inżynierskiej i wniosku o jej zatwierdzenie;
• Pozyskano akceptację Inżyniera Kontraktu do Dokumentacji Badań Podłoża Gruntowego;
• Przekazano Projekt Stałej Organizacji Ruchu do Wykonawcy wraz z odniesieniem do wyników audytu BRD i uwag Zamawiającego – Wydziału BRD do materiału przekazanego do zaopiniowania geometrii trasy ;
• Pozyskano akceptację tras objazdów awaryjnych do Planu Działań Ratowniczych;
• Otrzymano wezwanie od Wielkopolskiego Urzędu Wojewódzkiego do uzupełnienia wniosku o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej, przekazano korektę dokumentacji i otrzymano zawiadomienie o wszczęciu postępowania w sprawie wydania ww. decyzji;
• Otrzymano zaświadczenie o ostateczności decyzji o pozwoleniu wodnoprawnym dla mostu na rz. Orla.
• Uzupełniono załącznik nr 2 do SP 30.20.00
• Prowadzono prace nad Projektami Technicznymi, Przedmiarami Robót i STWiORB
Wykonawca w miesiącu wrześniu 2023r. zajmował się pracami j.n.:
• Przekazano skorygowaną Dokumentację Geologiczno – Inżynierską do akceptacji;
• Przekazano skorygowaną Dokumentację Badań Podłoża Gruntowego;
• Pozyskano opinię do Projektu Stałej Organizacji Ruchu od Powiatowego Zarządu Dróg w Krotoszynie i przygotowywano dokumentację do zatwierdzenia;
• Skorygowano Plan Działań Ratowniczych i ponownie wystąpiono o akceptację tras objazdów awaryjnych;
• Przekazano do Wielkopolskiego Urzędu Wojewódzkiego projekty podziału nieruchomości jako uzupełnienie wniosku o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej;
• Przekazano załącznik nr 2 do SP 30.20.00
• Otrzymano akceptację do skorygowanego wniosku dotyczącego odstępstwa od przepisów techniczno – budowlanych;
• Prowadzono prace nad Projektami Wykonawczymi (Technicznymi), Przedmiarami Robót i STWiORB
• Wystąpiono do Wielkopolskiego Urzędu Wojewódzkiego z wnioskiem o wydanie postanowienia udzielającego zgody na odstępstwo od przepisów techniczno-budowlanych.
Wykonawca w miesiącu wrześniu 2023r. zajmował się pracami j.n.:
Wykonawca w miesiącu lipcu 2023r. zajmował się pracami j.n.:
• Otrzymano uwagi do Dokumentacji Geologiczno – Inżynierskiej i wprowadzano korekty;
• Otrzymano uwagi do Dokumentacji Badań Podłoża Gruntowego i wprowadzano korekty;
• Wprowadzano uzupełnienia i korekty do Projektu Zagospodarowania Terenu i Projektów Architektoniczno – Budowlanych wynikające z otrzymanych uwag oraz przekazano dokumentację do ponownej weryfikacji. Otrzymano od gestora sieci warunki przyłączenia zasilania oświetlenia drogowego.
• Otrzymano potwierdzenie ostateczności decyzji od Burmistrza Miasta i Gminy Koźmin Wielkopolski zmieniającej decyzję o środowiskowych uwarunkowaniach zgody na realizację przedsięwzięcia;
• Otrzymano od Komendy Powiatowej Policji w Krotoszynie opinię do Projektu Stałej Organizacji Ruchu i oczekiwano na informację od Powiatowego Zarządu Dróg w Krotoszynie. W związku z brakiem odpowiedzi złożono ponowne wystąpienie w przedmiotowej sprawie;
• Otrzymano sprawozdanie z realizacji zaleceń wyniku audytu bezpieczeństwa ruchu drogowego i uzasadnienie Zarządcy Drogi nieuwzględnienia zaleceń;
• Otrzymano od Zarządu Zlewni w Lesznie informację o zebraniu materiałów dowodowych w sprawie wydania pozwolenia wodnoprawnego na usługi wodne, wykonanie i likwidację urządzeń, prowadzenie przez wody powierzchniowe płynące rurociągów, przewodów w rurociągach osłonowych lub przepustów, napowietrznych linii energetycznych, lokalizowanie na obszarach szczególnego zagrożenia powodzią nowych obiektów budowlanych oraz wszczęcie postępowania w sprawie wydania pozwolenia wodnoprawnego na wykonanie urządzeń wodnych, prowadzenie przez wody powierzchniowe płynące obiektów mostowych, przewodów w rurociągach osłonowych, lokalizowanie na obszarach szczególnego zagrożenia powodzią nowych obiektów budowlanych;
• Otrzymano uwagi do projektów podziałów nieruchomości od Inżyniera i Zamawiającego oraz wprowadzano stosowne korekty do dokumentacji;
• Otrzymano opinie odpowiednich jednostek do wniosku dotyczącego odstępstwa od przepisów techniczno – budowlanych oraz wprowadzano korekty do dokumentacji zgodnie z otrzymanymi uwagami;
Wykonawca w miesiącu czerwcu 2023r. zajmował się pracami j.n.:
• Otrzymano uwagi do Dokumentacji Geologiczno – Inżynierskiej i wprowadzano korekty. Zgodnie z otrzymanymi uwagami wprowadzano także stosowne korekty do Dokumentacji Badań Podłoża Gruntowego;
• Wprowadzano uzupełnienia i korekty do Projektu Zagospodarowania Terenu i Projektów Architektoniczno – Budowlanych wynikające z otrzymanych uwag oraz przekazano dokumentację do ponownej weryfikacji.
• Otrzymano od Inżyniera oraz Zamawiającego akceptację do wniosków o aktualizację lub wydanie nowych warunków przyłączenia zasilania oświetlenia drogowego, obejmujących również zmiany wynikające z uwzględnienia projektu ścieżki pieszo – rowerowej wzdłuż starodroża przy rondzie nr 1. W związku z powyższym wystąpiono do gestora sieci ze stosownymi wnioskami; Podjęto prace nad przygotowaniem materiałów do ewentualnej aktualizacji uzgodnienia lokalizacji sieci uzbrojenia terenu na Naradzie Koordynacyjnej;• Otrzymano decyzję od Burmistrza Miasta i Gminy Koźmin Wielkopolski zmieniającą decyzję o środowiskowych uwarunkowaniach zgody na realizację przedsięwzięcia z rygorem natychmiastowej wykonalności. Wystąpiono o potwierdzenie ostateczności dla przedmiotowej decyzji;
• Otrzymano od Komendy Wojewódzkiej Policji w Poznaniu opinię do zaktualizowanego Projektu Stałej Organizacji Ruchu i oczekiwano na informację od pozostałych jednostek tj. Powiatowego Zarządu Dróg w Krotoszynie i Komendy Powiatowej Policji w Krotoszynie;
• Otrzymano wyniki Audytu Bezpieczeństwa Ruchu Drogowego oraz wstępnie odniesiono się do uwag;
• Otrzymano od Regionalnej Dyrekcji Ochrony Środowiska w Poznaniu zawiadomienie o braku sprzeciwu do zgłoszenia robót w trybie Art. 118 ustawy o ochronie przyrody. Otrzymano zawiadomienie od Zarządu Zlewni w Lesznie o wszczęciu postępowania w sprawie wydania pozwolenia wodnoprawnego na usługi wodne, wykonanie i likwidację urządzeń, prowadzenie przez wody powierzchniowe płynące rurociągów, przewodów w rurociągach osłonowych lub przepustów, napowietrznych linii energetycznych, lokalizowanie na obszarach szczególnego zagrożenia powodzią nowych obiektów budowlanych. Dokonano uzupełnień w postaci brakującego pełnomocnictwa w operacie wodnoprawnym na wykonanie urządzeń wodnych, prowadzenie przez wody powierzchniowe płynące obiektów mostowych, przewodów w rurociągach osłonowych, lokalizowanie na obszarach szczególnego zagrożenia powodzią nowych obiektów budowlanych;
• Opracowano i przekazano projekty podziałów nieruchomości. W dniu 31.06.2023r. otrzymano uwagi do przedmiotowej dokumentacji od Inżyniera Kontraktu;
• Otrzymano uwagi do przekazanego do Zamawiającego i Inżyniera Kontraktu wniosku dotyczącego odstępstwa od przepisów techniczno – budowlanych. Po wprowadzeniu uwag, Wystąpiono do odpowiednich jednostek tj. Urzędu Miasta i Gminy w Koźminie Wielkopolskim, Starostwa Powiatowego w Krotoszynie, Wojewódzkiego Urzędu Ochrony Zabytków w Kaliszu i Regionalnego Zarządu Gospodarki Wodnej we Wrocławiu, celem pozyskania opinii do przedmiotowej dokumentacji. Wykonawca
Inżynier na wstępie poinformował, że Rada Budowy dotyczy prac projektowych za miesiąc maj 2023r. Zaawansowanie wygląda następująco:
Wykonawca w miesiącu maju 2023r. zajmował się pracami j.n.:
Inżynier na wstępie poinformował, że Rada Budowy dotyczy prac projektowych za miesiąc kwiecień 2023r. Zaawansowanie wygląda następująco:
Wykonawca w miesiącu kwietniu 2023r. zajmował się pracami j.n.:
Wykonawca przez ostatni miesiąc od poprzedniej Rady Budowy zajmował się pracami j.n.:
Inżynier poprosił Wykonawcę o określenie statusu zawnioskowanych spraw z gestorami sieci. Wykonawca poinformował, że :
• Ostateczna decyzja w sprawie Projektu Robót Geologicznych jest spodziewana do odbioru w dniu 10.03.2023 r.,
• W dniu 09.02.2023r. Wykonawca wystąpił ponownie z przypomnieniem o przekazanie odpowiedzi na wniosek do Związku Spółek Wodnych o informację na temat istniejącej sieci drenarskiej. ZSW udzielił odpowiedzi w dniu 08.03.2023 r. Zdaniem Związku Spółek Wodnych, teren posiada sieć drenarską, lecz dokumentacja z tym związana jest niedostępna. W związku z powyższym, Wykonawca projektuje w oparciu o dane zebrane podczas wizji lokalnej. Zdaniem Wykonawcy zebrane informacje nie są wystarczające aby uniknąć kolizji w trakcie prowadzenia robót,
• Wykonawca oznajmił, że otrzymał odpowiedzi na wcześniejsze zapytania w sprawie warunków przyłączenia oświetlenia od Energi. Wykonawca w dniu 02.03 wystąpił o wydanie warunków oświetlenia na drogach prostopadłych (skrzyżowania nr 2 i nr 4),
• Wykonawca wciąż oczekuje na odpowiedź od Energi na uwagi do rozwiązań projektowych dla sieci WN,
• Wykonawca wciąż oczekuje na odpowiedź w sprawie warunków technicznych sieci teletechnicznej od Promax,
Prace projektowe planowane przez Wykonawcę na miesiąc luty:
• złożenie wniosku o zmianę Decyzji o środowiskowych uwarunkowaniach,
• Obecnie prowadzone są intensywnie prace projektowe nad przekrojami,
• Opracowanie i przekazanie kompletnego Projektu Budowlanego do zaopiniowania IK i Zamawiającego,
• Opracowanie materiałów do audytu BRD.
Wykonawca w miesiącu grudniu prowadził prace z zakresu złożenia poniższych wniosków:
• Wniosek o uzgodnienie prognozy ruchu;
• Wniosek o opinię do stałej organizacji ruchu;
• Wniosek o uzgodnienie rozwiązań projektowych dla sieci Sn, nN;
• Wniosek o uzgodnienie rozwiązań projektowych dla sieci WN.
Prace projektowe planowane przez Wykonawcę na miesiąc styczeń:
• Pozyskanie wszystkich warunków do zmian;
• Materiały do zmiany decyzji środowiskowej;
• Przygotowywanie materiałów do przeprowadzenia Audytu BRD.
Wykonawca w miesiącu listopadzie prowadził prace z zakresu złożenia poniższych wniosków:
• Wniosek o warunki techniczne dla sygnalizacji świetlnej
• Wniosek o zamówienie wypisów do uzupełnienia PRG
• Wniosek z prośbą o informację w sprawie linii brzegowej
• Wniosek o zamówienie mapy ewidencyjnej
• Wniosek o warunki przebudowy oświetlenia
• Wniosek o warunki przyłączenia oświetlenia
• Wniosek o warunki przyłączenia sygnalizacji świetlnej
• Wniosek o dane z rejestru publicznego
• Wniosek o zamówienie wypisów do uzupełnienia PRG – działki Skarbu Państwa
• Wniosek o uzgodnienie rozwiązań projektowych
Wykonawca w miesiącu październiku prowadził prace z zakresu:
• uszczegóławiania rozwiązań w zakresie odwodnienia trasy
• uszczegóławiania przebudów sieci uzbrojenia terenu pod katem wyznaczenia tras do uzgodnienia na Naradzie Koordynacyjnej (ZUDP)
• wykonania operatu wodnoprawnego.
• projektu stałej organizacji ruchu
• projektu podziałów nieruchomości
• w okresie sprawozdawczym uzyskano klauzulę mapy do celów projektowych oraz przekazano do Zamawiającego celem akceptacji.
Postęp prac Wykonawcy w miesiącu wrześniu:
• Złożono operat w Ośrodku Dokumentacji Geodezyjnej i Kartograficznej celem uzyskania klauzuli mapy do celów projektowych. W ostatnim tygodniu otrzymano raport z weryfikacji materiałów z uwagami do operatu i przystąpiono do wprowadzenia uwag
• Projektant przeanalizował i wprowadził w formie koncepcji zmiany wnioskowane przez Zamawiającego w zakresie skrzyżowań 1, 5 i 6 a także uwzględnił uwagi zawarte w Raporcie nr D-1 Inżyniera Kontraktu z przeglądu dokumentów
• Projektant udzielił odpowiedzi na wezwanie ze Starostwa Powiatowego w Krotoszynie do uzupełnienia wniosku o zatwierdzenie Projektu Robót Geologicznych
Postęp prac Wykonawcy w miesiącu sierpniu:
• pozyskano uzupełniające informacje oraz częściowo warunki techniczne od poszczególnych gestorów sieci będących w kolizji z drogą
krajową nr 15.
• przekazano prognozę ruchu opracowaną metodą modelowania zgodnie z wytycznymi Departamentu Studiów i Strategii GDDKiA oraz
uzyskano akceptację Inżyniera.
• przygotowywano operat do złożenia w Ośrodku Dokumentacji Geodezyjnej i Kartograficznej celem uzyskania klauzuli mapy do celów
projektowych
• przekazano do zatwierdzenia przez projekt robót geologicznych skorygowany zgodnie z uwagami Zamawiającego
Postęp prac Wykonawcy w miesiącu lipcu:
-Kontynuowane są prace projektowe. Wykonawca jest na etapie pozyskiwania materiałów wyjściowych do projektowania, wszelkich niezbędnych pozwoleń i wytycznych od podmiotów trzecich.
-Wykonawca opracował poniższą dokumentację:
Wykonawca omówił działania zespołu prowadzone od początku Kontraktu i przedstawił wstępną propozycję przebiegu obwodnicy na podkładach mapowych. Wykonawca zgodnie z Harmonogramem złożył do przeglądu koncepcję przebiegu obwodnicy wraz z uwagami.
W dniu 26.05.2022r. odbyło się pierwsze spotkanie z Wykonawcą Robót. Podczas spotkania Inżynier przedstawił kluczowe informacje dotyczące Kontraktu. Wykonawca poinformował, że dokumentacja projektowa zostanie zlecona Podwykonawcy.
